EPCG: Ekološka rekonstrukcija TE Pljevlja omogućila nastavak pouzdane proizvodnje električne energije

"Izgradnjom savremenih postrojenja za odsumporavanje dimnih gasova i smanjenje emisija azotnih oksida, emisije ključnih zagađujućih materija svedene su na nivoe koji su značajno ispod propisanih graničnih vrijednosti. Time je ostvaren osjetan iskorak u unapređenju kvaliteta vazduha, zaštiti životne sredine i stvaranju zdravijih uslova za život građana Pljevalja i okoline", piše u saopštenju Elektroprivrede Crne Gore (EPCG)

2384 pregleda 2 komentar(a)
Termoelektrana Pljevlja (Ilustracija), Foto: EPCG
Termoelektrana Pljevlja (Ilustracija), Foto: EPCG

Ekološka rekonstrukcija Termoelektrane (TE) Pljevlja donijela je višestruke koristi Termoelektrani, Elektroprivredi Crne Gore (EPCG) i elektroenergetskom sistemu Crne Gore, saopšteno je danas iz EPCG.

"Istovremeno je omogućila nastavak pouzdane proizvodnje električne energije uz znatno unaprijeđene ekološke performanse i stvorila uslove za dugoročan rad postrojenja. Izgradnjom savremenih postrojenja za odsumporavanje dimnih gasova i smanjenje emisija azotnih oksida, emisije ključnih zagađujućih materija svedene su na nivoe koji su značajno ispod propisanih graničnih vrijednosti. Time je ostvaren osjetan iskorak u unapređenju kvaliteta vazduha, zaštiti životne sredine i stvaranju zdravijih uslova za život građana Pljevalja i okoline", ističe se u saopštenju.

Iz EPCG su dodali da je efikasnost novoizgrađenih postrojenja za zaštitu životne sredine, u okviru projekta ekološke rekonstrukcije, potvrdio i sveobuhvatan program provjere rezultata, sproveden nakon završetka rekonstrukcije, koji je obuhvatio garantna mjerenja akreditovane slovenačke laboratorije RACI d.o.o. Ljubljana i nezavisna emisiona mjerenja Centra za ekotoksikološka ispitivanja (CETI) Podgorica.

"Garantna mjerenja RACI-ja potvrdila su visoku efikasnost novoizgrađenih sistema. Emisije azotnih oksida smanjene su sa 433,9 na 111,8 mg/Nm³, odnosno za približno 74 odsto, dok su emisije sumpor-dioksida smanjene sa 7.030 na 113 mg/Nm³, uz stepen uklanjanja od približno 98,4 odsto. Ostvarene vrijednosti bile su ispod projektovanih graničnih vrijednosti", piše u saopštenju.

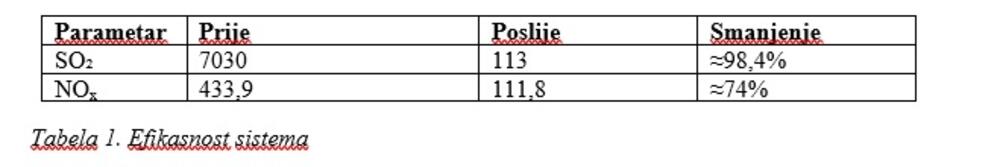

Tabela 1 Efikasnost sistema
Tabela 1 Efikasnost sistemafoto: EPCG

Iz EPCG su rekli da su garantna mjerenja potvrdila i usklađenost emisija praškastih materija, hlorovodonika, fluorovodonika i drugih relevantnih zagađujućih materija sa projektovanim zahtjevima.

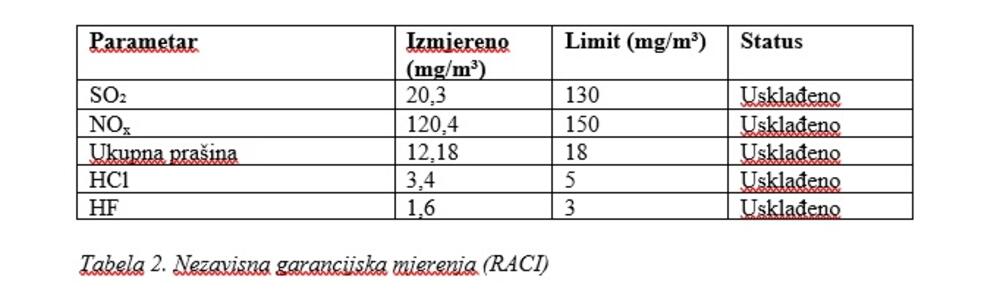

Tabela 2. Nezavisna garancijska mjerenja (RACI)
Tabela 2. Nezavisna garancijska mjerenja (RACI)foto: EPCG

"Nezavisna mjerenja CETI-ja tokom redovnog rada postrojenja, dodatno su potvrdila usklađenost TE Pljevlja sa propisanim emisionim ograničenjima. Izmjerene koncentracije iznosile su 6,3 mg/Nm³ za praškaste materije, 97,8 mg/Nm³ za azotne okside i 30,2 mg/Nm³ za sumpor-dioksid, pri čemu nijedna vrijednost nije prešla propisane granične vrijednosti. Ispitivanja su obuhvatila i policiklične aromatične ugljovodonike i teške metale, a rezultati su bili usklađeni sa zahtjevima važeće regulative"m rekli su iz EPCG.

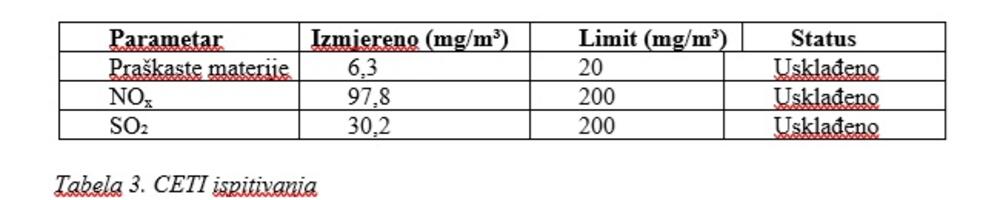

Tabela 3. CETI ispitivanja
Tabela 3. CETI ispitivanjafoto: EPCG

Iz te državne kompanije su naveli da "rezultati nezavisnih garancijskih mjerenja, koje je sprovela akreditovana evropska kompanija RACI, zajedno sa Izvještajima Centra za ekotoksikološka ispitivanja (CETI), potvrđuju da su novoizgrađena postrojenja za odsumporavanje dimnih gasova (DeSOx) i smanjenje emisija azotnih oksida (DeNOx) ostvarila projektovane performanse".

"Izmjerene vrijednosti emisija sumpor-dioksida (SO₂), azotnih oksida (NOₓ), praškastih materija i ostalih ključnih zagađujućih materija nalaze se ispod propisanih graničnih vrijednosti, čime je potvrđena uspješna realizacija projekta u skladu sa najboljim dostupnim tehnikama (BAT) i najvišim evropskim standardima zaštite životne sredine", zaključuje se u saopštenju EPCG.
