HE "Perućica" u remontu od 1. avgusta

Prema Planu ovogodišnjeg remonta punjenje sistema će početi 30. avgusta, a cjevoda sljedećeg dana, kako bi HE "Perućica" od 1. septembra bila spremna da se ponovo priključi na elektro-energetski sistem

186 pregleda 0 komentar(a)

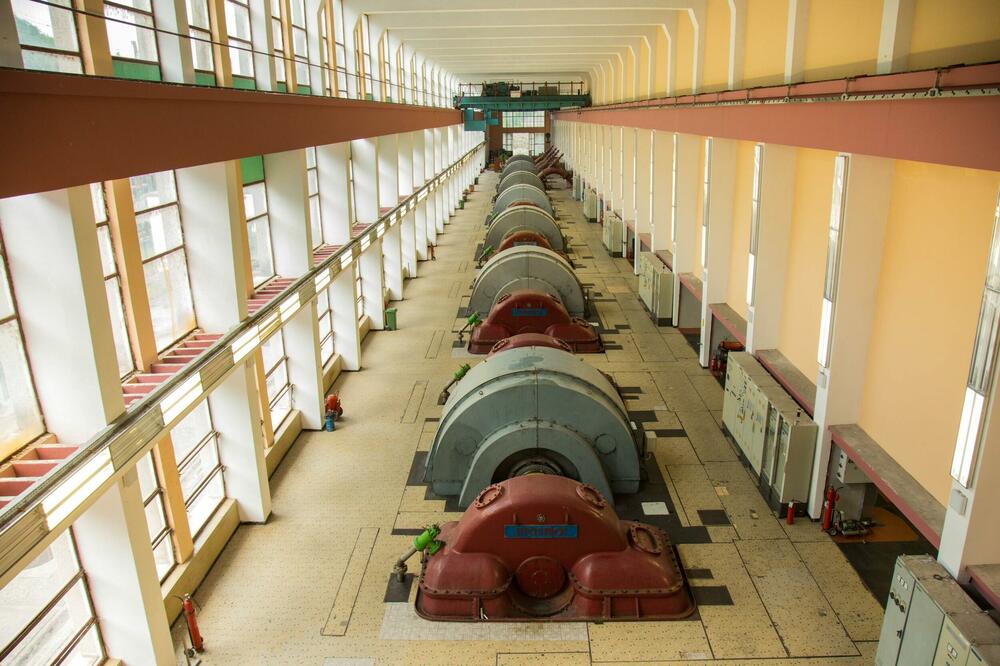

Foto: EPCG
Foto: EPCG

Redovni godišnji remont HE "Perućica", uz totalnu obustavu rada, trajaće od 1. do 30. avgusta.

Kako je saopšteno iz Elektroprivrede Crne Gore (EPCG) u okviru priprema za remont pražnjenje dovodnog sistema počeće 30. jula, a pražnjenje cjevovoda 31. jula u jutarnjim satima.

Prema Planu ovogodišnjeg remonta punjenje sistema će početi 30. avgusta, a cjevoda sljedećeg dana, kako bi HE "Perućica" od 1. septembra bila spremna da se ponovo priključi na elektro-energetski sistem.

"Radovi se odnose na uobičajeni pregled i ispitivanje elektromašinske opreme i zamjenu pojedinih djelova, na čišćenje i sanaciju oštećenih kanala dovodnog sistema, tehničko osmatranje objekata i mnoge druge radove u okviru tekućeg održavanja, a period totalne obustave ćemo svakako iskoristiti za realizaciju nekih kapitalnih projekata koji se mogu izvoditi samo u tom vremenu", saopšteno je iz EPCG.

Dodaje se da je u prvoj polovini godine Perućica je proizvela 577 GWh električne energije, nekoliko procenata preko godišnjeg plana.

"Uzimajući u obzir bezbjednost građana, upozoravamo javnost, prije svega stanovnike naselja koja gravitiraju hidroneergetskom sistemu „Perućica“, na moguće opasnosti i molimo ih da ne izvode bilo kakve aktivnosti u vrijeme pražnjenja i punjenja dovodnih sistema HE 'Perućica'", piše u saopštenju.
